Overblog
Suivre ce blog Administration + Créer mon blog

Ou est cette maison:

Catonvielle
se situe entre

Gimont et l'Isle Jourdain,

à  la limite du Gers et

de la Haute Garonne,

undefined

en région Midi-Pyrenées

France

   ACCES aux TRAVAUX :

 Terrassements

Maconnerie

Ossature
en bois

Terrasses
de l'étage

Toiture et
Couverture

Isolation
 en bottes de paille

 Enduits exterieurs

Enduits interieurs

Lambris
( plafonds de terrasses)

Decouvrez en pratiquant

Venez Découvrir

en participant

sur place

en ce moment...

undefined

 voir page d'acceuil !!!

undefined

Pour participer,

 le bénévole:

* s'inscrit auprés

du maître d'ouvrage:

 06 88 94 77 39
undefined

* le chantier est ouvert à tous

(dans la limite des

places disponibles)

Hebergement

 Demander pour

des adresses

 de camping,

 de gites a louer

dans les environs...

  La gare
 la plus  proche:

l'Isle Jourdain

32600 (12 kms)

La MAISON EN PAILLE

aide au développement

du réseau européen pour les

constructions économiques

à base de matériaux

sains et dans

un esprit de

développement durable

Archives De Tous Les Articles

1 mai 2008 4 01 /05 /mai /2008 10:07

Les 8 poteaux supportant le plancher bois de la terrasse
sont en pierre reconstituée

modele "1900" de chez "Pierr' Dall",

dimensions

h251 cm, s

socles   40x40 cm,

futs intermediaires  33x33cm,

   400 kg/ pillier à assembler puis à coffrer

                 Il reste à décoffrer la ceinture du mur Nord
                      puis le plancher bois pourra etre posé...

            Percage
         pour le passage

          d'une gaine

              electrique

            pour la pose
          d'appliques
             exterieures

  Le choix du nombre de futs intermediaires
permet d'atteindre la hauteur  de poteau souhaitée...
Partager cet article
Repost0
24 avril 2008 4 24 /04 /avril /2008 22:28

Jeudi 24 Avril 2008

                                                                                           Boisseaux 40x40 cm
296 cm de hauteur depuis la fondation

                    Mur nord a mi parcours de montage
150 cm de hauteur, il faut echaffauder  ...

Des parpaings en 27 cm de largeur, c'es plutot lourd...

29 metres de long, 3m de hauteur dont 2.2m enterrés...

Partager cet article
Repost0
13 avril 2008 7 13 /04 /avril /2008 20:45

Mercredi 4 et Jeudi  5 juin 2008

Preparation avant la pose de la lisse basse en bois , avec application d'un enduit bitumé ...

Prise de cotes pour la pose de cales pour les poutres

Placement des equerres sur POUTRE de 12 M.

Percage pour tenon mortaise pour les poutres (20x20cm)

Vendredi 6 juin 2008

36 equerres par poutres a visser

Plus que deux poutres a installer ...

Vue en 3d de l'ossature bois du premier étage

Le plancher bois repose sur un mur de parpaings et 5 poteaux béton (coté nord),

8 poteaux en pierre reconstituée cotés sud et ouest

et 2 poteaux en bois pour le coté est, et 10 en soutient central au rdc)...

Partager cet article
Repost0
5 avril 2008 6 05 /04 /avril /2008 22:10

  Avril 2008

La cave est coulée, je m'attaque au crépi hydrofugé

Le compresseur pour realiser le crepi de la cave...
avec l'indispensable betonniere

6 heures  de travail a deux

pour preparer le chantier

et appliquer le crepi

La création d'une cave peut nécéssiter la pose d'un drain d'évacuation

prévu des le terrassement pour évacuer les eaux de ruisselement soutteraines,

 sous peine de se voir inonder lors de fortes précipitations,

malgré la présence d'un béton hydrofuge, les parpaings finissent toujours par

laisser passer l'eau ...

Partager cet article
Repost0
21 mars 2008 5 21 /03 /mars /2008 09:12

   Mi mars...

Les blocs et le ciment sont livres,

il ne manque plus que ...les macons...

qui ont repris le travail avec  10 jours de retard

Lundi 31 mars 2008

                                     nettoyage des fondations en debut de journée

   la cave s est transformée
                                                   avec la pluie en piscine...

1 er angle posé sous le soleil...

                                     Manu prend les cotes pour le plancher...

qui sera livré le  lendemain ...

coffrage avant de couler

                                   un  support  de  poteau...

  vue d ensemble

avant la

pose du plancher...

le plancher isolé est constitué de
poutrelles et de polystyrene
noyées dans du beton

 pret à couler

Le vide sanitaire une fois coulé

Partager cet article
Repost0
1 mars 2008 6 01 /03 /mars /2008 19:18

.

Le mur est destiné a la fois à retenir la terre (à l'arriere) et à supporter le toit du hangar, il est bati en blocs de 25 de large avec deux ceintures (h 15cm) à 1m et 2.15m...

undefined

                    Samedi 1 mars 2008

                                  1m de blocs sont montés, prets a etre ceinturés

                        Dimanche 2 mars 2008

La premiere ceinture est finie...

             Samedi 8 et dimanche 9 mars 2008

La deuxieme partie du mur est batie, il reste 5 metres de la ceinture superieure à couler...

soit plus de 8.5 tonnes deplacés:

243 blocs x  18kgs   = 4.3 t
gravier                         =  2 t
sable                           = 1.8 t
12 sacs x 35kg
de ciment et mortier  = 0.4 t

+ les ferrailles (36ml)
et les fondations (4m3)

le resultat:
Le mur est fini...

Dimanche 30 Mars 2008

9H00:  breve acalmie de la meteo,

le toit est mis en place avec la pelle mécanique...

Le centre du  toit est accroché

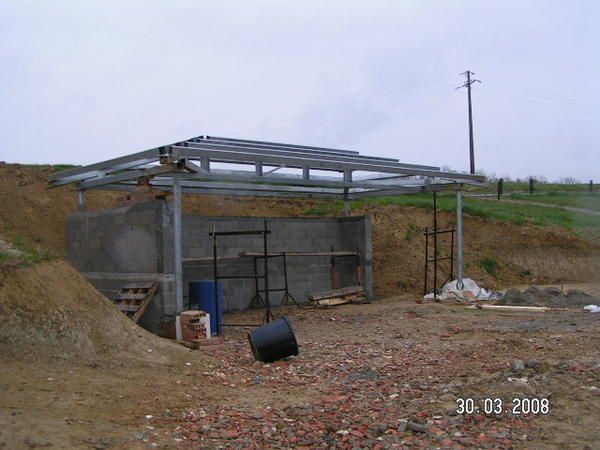

 à la fleche de la pelle                                                                        le toit a tendance à se lever davantage
avec une chaine                                                                               d'un coté, plusieurs essais seront nécéssaires

                                                    Le placement exact des platines sur le mur se fait manuellement
                                                              à l'aide de cordes reliées aux extremités du toit

A 16 heures: la pluie est de retour... interruption du chantier

                                                                                                 Plot de fondation du poteau avant , coffré pour etre coulé..

Samedi 5 avril 2008

premieres sous tuiles

                                                            une moitie de couverture posee

Dimanche 6 Avril 2008

La seconde moitié du toit est posée

Samedi 7 juin 2008

La dalle est coulée (5heures a deux)

Reste  les gouttieres...

suite bientot...

Partager cet article
Repost0
23 février 2008 6 23 /02 /février /2008 22:42

23 fevrier 2008

Implantation des fondations  du vide sanitaire (146m2),

de la cave (6m2) avec un mur de refend central

et les fondations  pour les poteaux (40x40cm) du coté sud et ouest:

Materiel utilisé:

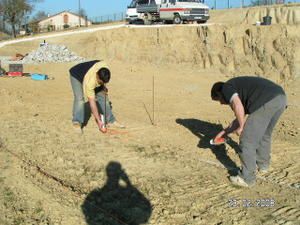

metre, calculette, tiges de fer pour angles, cordeau de fil, avant d'appliquer des lignes à la peinture

Peinture en équipe:
un premier passage pour positionner des points precis,
un second pour tirer le trait

                                                            Presque 3 heures plus tard, c'est terminé...

Lundi 25 et mardi 26  fevrier 2008

  undefined

  A coté, les fondations du hangar avancent

                                       ferraillage...

undefined

  Finition des  plots...

Les fondations de la maison pretes à etre coulées

    Mercredi 27 02 2008

Le beton arrive...30 M3 au total soit  4 CAMIONS

PICT0037.JPG                                                                                            la cave

                                                                                                                                                                                                                         terminé en 5 heures...

                                                                                                                                     les fondations du hangar

Dimanche 16 mars

Les derniers plots de fondation pour les 5 poteaux nord sont creuses...prets à etre coulés..

Partager cet article
Repost0
2 février 2008 6 02 /02 /février /2008 14:42

undefinedLe chemin d'acces

petit-tas-de-cailloux-16-t.JPGUn tas a étaler de 16 tonnes

46 Tonnes de cailloux calcaires ont été nécéssaires
pour la réalisation d'un premier acces à la maison...

et voila le résultat...
undefined

undefined

Partager cet article
Repost0
3 novembre 2007 6 03 /11 /novembre /2007 21:15

L
es dimensions du terrain:
perimetre total 630 m
superficie 1,7 ha

Le terrain est pentu (12%) sur toute sa largeur (80 a 100m de largeur).

180° DEPUIS LE PLATEAU INFERIEUR

4 plateaux ont été crées:

6 x 50M (parking),
18 x 50M (maison),
10x 50m (piscine),
12 x 18M (garage et hangar)

pour une surface totale à  applanir de 1900 m2

Les travaux ont commencé par le décapage sur la surface de la maison et des futures allées de la terre végétale (30 cm environ) qui est mise de coté:

Ensuite, la surface qui acceuillera la maison est mise à plat, la terre est en partie  emportée dans la benne du tracteur, pour la réalisation du second plateau en dessous de la maison

La terre devient trés dure par endroits apres avoir creuse un  metre environ

...

on ne peut plus descendre car le sol est trop dur, il faut changer de godet!!!

Le décapage de la maison   terminé,

Encore quelques dizaine de metres d'allées à aplanir...

L'entrée du garage indépendant en cours de réalisation...

  Le terrain en cours de terrassement vu d'en bas...

il manque de la terre sur un coin en bas du terrain...direction le lac a 20 metres...

sable blanc, gris ou marron retiré de la sabliere decouverte en creusant le plateau de la piscine

plateau de la piscine en cours de finition...

hangar assemblé au sol avant montage...
dim 8.3m x 4.8m soit 40m2

Partager cet article
Repost0
1 octobre 2007 1 01 /10 /octobre /2007 01:37

                             Mes Choix de conception

undefined

Cette construction est concue pour deux appartements, chacun sur un étage different, le niveau inférieur est prévu semi-enterré (coté nord )afin d'ameliorer l'isolation. Afin de conserver la chaleur, l ’enveloppe du bâtiment doit etre bien isolée par des bottes de paille qui permettent de réaliser une isolation  importante, pratiquement sans ponts thermiques.

 La toiture pourrait etre isolee par de la rafle de mais, legerement broyee.

L'énérgie solaire est captée par les baies vitrées des pieces de vie  situées côté sud, avec des débordements de toiture suffisament importants pour eviter les excès de chaleur l'été  et  proteger aussi les murs de la pluie.

Le coté sud ouest acceuille une grande terrasse couverte, qui pourrra etre convertie en véranda et augmenter les apports solaires l'hiver.

La facade nord comporte des ouvertures plus petites. Ces pieces servent de zone tampon pour le froid (garage, celliers, salle de bain)

undefinedCoté chauffage,

2 poeles a bois avec conduits de diffusion de chaleur sont prevus, ainsi que le placement d'un systeme de plancher chauffant. Les salles de bains seront équipées de panneaux rayonnants electriques afin d'atteindre  rapidement des températures plus élévées dans ces pieces.

undefinedLa ventilation

Vmc a double flux
